##文末加碼放上完整空拍影片
施工至今,速度慢下來了,因為是所謂「慢工細活」的階段,快不起來,上個月也催促電梯廠商,希望提早交貨,因為電梯沒安裝,就會有很多室內隔間與裝修的工被卡著,室內隔間沒完成連帶的室外的圍牆、地坪也沒法做。因為如果室外的地坪先做好,等室內隔間要灌漿(輕質混凝土)的時候,室外的地坪又會被弄得很凌亂,甚至會損壞,所以工地主任說一定要把髒活兒,由內往外做。
但戶外配管總是要先做好,只是配好之後先覆土,鋪面暫不施工。

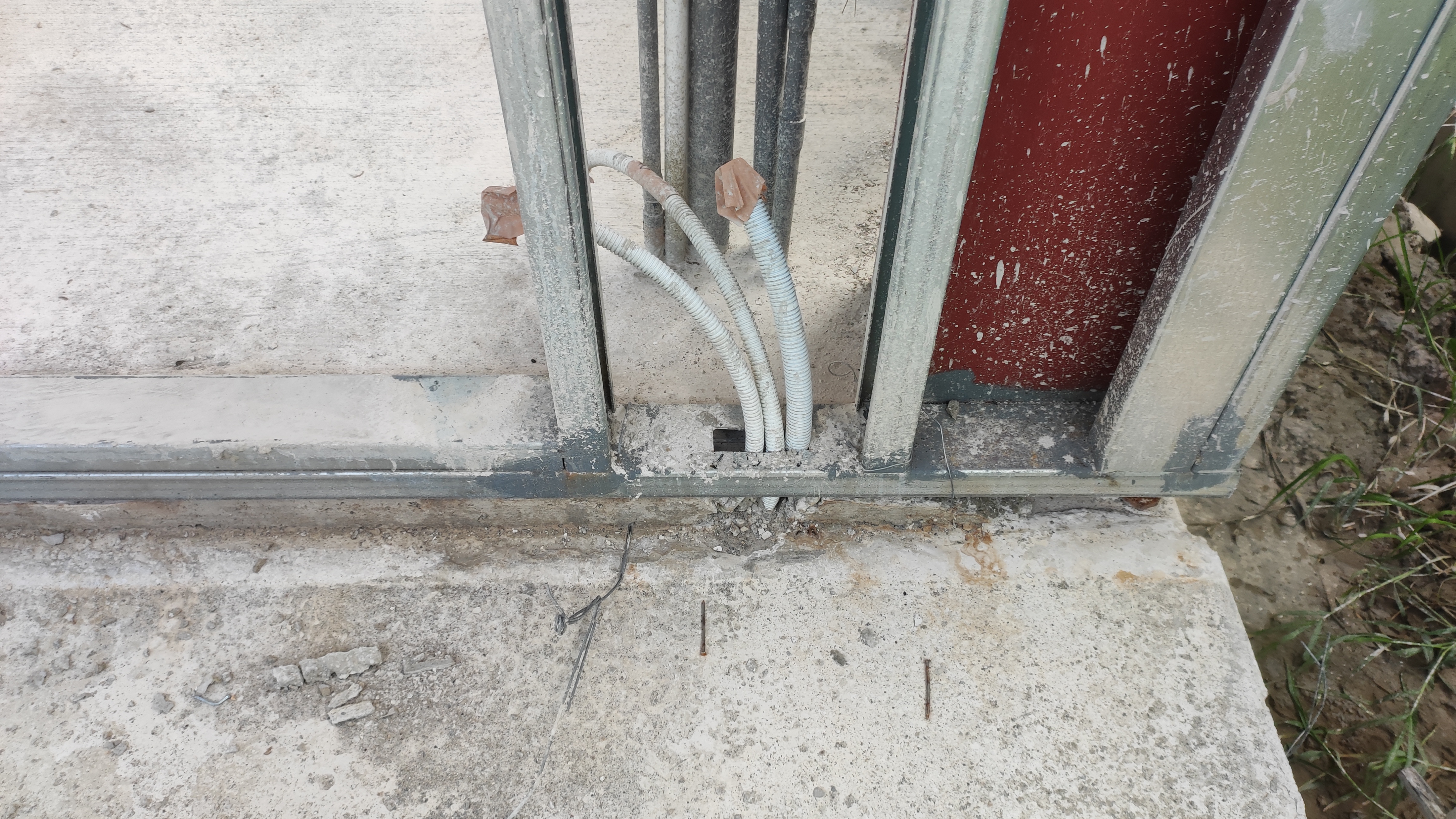

戶外配管主要是配電力、電信、給水、雨水、污水等管線。
##文末加碼放上完整空拍影片
施工至今,速度慢下來了,因為是所謂「慢工細活」的階段,快不起來,上個月也催促電梯廠商,希望提早交貨,因為電梯沒安裝,就會有很多室內隔間與裝修的工被卡著,室內隔間沒完成連帶的室外的圍牆、地坪也沒法做。因為如果室外的地坪先做好,等室內隔間要灌漿(輕質混凝土)的時候,室外的地坪又會被弄得很凌亂,甚至會損壞,所以工地主任說一定要把髒活兒,由內往外做。
但戶外配管總是要先做好,只是配好之後先覆土,鋪面暫不施工。
戶外配管主要是配電力、電信、給水、雨水、污水等管線。
上次更新至今,中間陸續又做了:
9/7 鋁門窗安裝

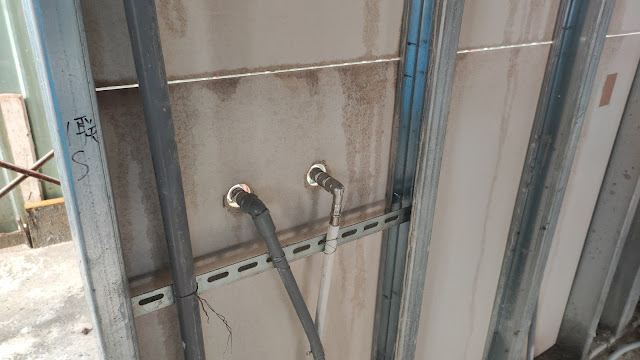

9/11 空調配管(冷媒銅管)
9/20 內壁封板
9/21 工地失竊,先前的冷媒銅管全被拔走,連裝修師傅的電動工具(圓鋸)也被偷走
今天把鷹架拆除了,代表外部的施工已經完成,剩下內部的隔間與裝修。
